একনেকের অনুমোদন, তবুও থমকে মাদারগঞ্জের ১০০ মেগাওয়াট সৌরবিদ্যুৎ প্রকল্প

ব্যবস্থাপনাগত সংকট ও অনিশ্চয়তায় আটকে আছে জামালপুরের মাদারগঞ্জ ১০০ মেগাওয়াট আরপিসিএল সোলার পাওয়ার প্ল্যান্ট।দেশের চলমান বিদ্যুৎ সংকটের প্রেক্ষাপটে ১০০ মেগাওয়াট ক্ষমতাসম্পন্ন আরপিসিএল সৌরবিদ্যুৎ প্রকল্পকে একটি গুরুত্বপূর্ণ উদ্যোগ হিসেবে বিবেচনা করা হলেও প্রকল্পটির বাস্তবায়ন এখন অনিশ্চয়তার মুখে।

সংশ্লিষ্ট সূত্রগুলোর মতে, দীর্ঘদিন ধরে প্রকল্পটির কার্যক্রম কার্যত স্থবির অবস্থায় রয়েছে, ফলে প্রকল্পটি কবে শেষ হবে তা নিয়ে সংশয় তৈরি হয়েছে।

জাতীয় অর্থনৈতিক পরিষদের নির্বাহী কমিটিতে (একনেক) পুনরায় অনুমোদন মিললেও বাস্তবে মাদারগঞ্জে অবস্থিত দেশের দ্বিতীয় বৃহত্তম সৌর বিদ্যুৎ কেন্দ্রের কাজ এখনো থমকে আছে। প্রায় ৬২ শতাংশ ভৌত কাজ সম্পন্ন হওয়ার পর স্থগিত হয়ে যাওয়া মেগা প্রকল্পটির নির্মাণকাজ মাঠ পর্যায়ে দ্রুত শুরু করার জন্য জোর দাবি জানিয়েছেন স্থানীয় বাসিন্দা ও সংশ্লিষ্টরা।

প্রকল্পটি দ্রুত চালু হলে বৃহত্তর ময়মনসিংহ ও উত্তরাঞ্চলের লোডশেডিংয়ের সমস্যা সমাধানের পাশাপাশি জাতীয় গ্রিডে বড় ধরনের পরিবর্তন আসবে বলে মনে করছেন বিশেষজ্ঞরা।

মাদারগঞ্জ উপজেলার জোড়খালি ইউনিয়নের কাইজার চরে ৩১৬.৬৫ একর জমির ওপর নির্মিত হচ্ছে ১০০ মেগাওয়াট ক্ষমতার এই বিদ্যুৎকেন্দ্র। ২০২১ সালে শুরু হওয়া এই প্রকল্পটি থেকে বছরে প্রায় ১ লাখ ৭৮ হাজার ২৭৪ মেগাওয়াট ঘণ্টা বিদ্যুৎ উৎপাদনের লক্ষ্যমাত্রা ধরা হয়েছিল। কিন্তু বৈশ্বিক অর্থনৈতিক মন্দা, ডলারের দাম বৃদ্ধি, পর পর কয়েকটি বন্যা, দেশের রাজনৈতিক পটপরিবর্তন এবং বিদেশি ঋণ ছাড়ের জটিলতায় কাজ ধীরগতির হয়ে পড়ে। একপর্যায়ে ২০২৫ সালের আগস্টে প্রকল্পটির কাজ পুরোপুরি বন্ধ হয়ে যায়।

সম্প্রতি চলতি বছরের আগস্ট মাসের ১৯ তারিখে একনেক সভায় সংশোধিত আকারে ১ হাজার ৬১২ কোটি ৭৩ হাজার টাকা ব্যয়ে প্রকল্পটি পুনরায় অনুমোদন পায়। এর ফলে অর্থায়ন কিংবা নীতিগত আর কোনো বাধা অবশিষ্ট নেই। কিন্তু অনুমোদনের পরও দৃশ্যমান কোনো নির্মাণকাজ শুরু না হওয়ায় স্থানীয়দের মাঝে অনিশ্চয়তা ও উদ্বেগ দেখা দিয়েছে।

প্রাপ্ত তথ্য অনুযায়ী, বিগত ২০শে আগস্ট, ২০২৫ তারিখে তৎকালীন বিদ্যুৎ উপদেষ্টার সভাপতিত্বে অনুষ্ঠিত জামালপুর জেলার মাদারগঞ্জ ১০০ মেগাওয়াট সৌর বিদ্যুত কেন্দ্র নির্মাণ শীর্ষক প্রকল্পের বিষয়ে অনুষ্ঠিত সভার সিদ্ধান্ত অনুযায়ী প্রকল্পটির সমস্ত কার্যক্রম পরবর্তী নির্দেশনার আগ পর্যন্ত বন্ধ রাখার নির্দেশনা জারী করা হয়।

সংশ্লিষ্ট সূত্রগুলোর দাবি, তৎকালীন প্রকল্প পরিচালক, মোঃ ফেরদৌস রহমান, সহ একাধিক সংশ্লিষ্ট কর্মকর্তার বিরুদ্ধে উত্থাপিত দুর্নীতির অভিযোগ এবং প্রকল্প ব্যবস্থাপনায় বিভিন্ন ধরনের অদক্ষতা ও ব্যর্থতার প্রেক্ষাপটেই এই সিদ্ধান্ত নেওয়া হয়েছিল।

একই সভার সিদ্ধান্ত অনুযায়ী প্রকল্প পরিচালকের বিরুদ্ধে বিভাগীয় ব্যবস্থা গ্রহণ করার জন্য RPCL কে বিদ্যুত বিভাগ কর্তৃক অবহিত করা হয়েছিল।

এছাড়া আরপিসিএলের ১৫.০৯.২০২৫ এর চিঠির মাধ্যমে সৌর বিদ্যুত কেন্দ্রটির মূল ভারতীয় ইপিসি ঠিকাদার Amara Raja Infra Pvt Ltd. কে প্রকল্পের জন্য উপকরণ সরবরাহ বন্ধ করা হয়েছিল বলে জানা গেছে। সেপ্টেম্বর ২০২৫ থেকে এখন পর্যন্ত সংস্থাটির ২১০ কোটিরও বেশি টাকা প্রাপ্য বকেয়ার অর্থপ্রদান এখনও বাকী রয়েছে। ফলে প্রকল্পের সমস্ত নির্মাণকাজ কার্যত থেমে যায়।

সুইজারল্যান্ড ভিত্তিক প্রকল্পের বিদেশী পরামর্শক প্রতিষ্ঠান AFRY Switzerland Ltd-এর চুক্তির মেয়াদ ২০২৫ সালের জুন মাসে শেষ হয়ে যাওয়ার পর দীর্ঘদেড় বছর নতুন কোনো পরামর্শক নিয়োগ না হওয়ায় প্রকল্পের নকশা অনুমোদন ও ভৌত অগ্রগতি আরও বাধাগ্রস্ত হয়েছে বলে দাবি করেছেন সংশ্লিষ্ট ব্যক্তিরা।

পরবর্তীতে চলতি বছরের ২৫ আগস্ট ATLANTA Enterprise নামের নতুন একটি বাংলাদেশী অনভিজ্ঞ পরামর্শক প্রতিষ্ঠান নিয়োগ দেওয়া হয়, যা প্রকল্পের পক্ষে ঝুঁকিপূর্ণ হতে পারে বলে মনে করা হচ্ছে।

উল্লেখ্য যে, কোনো সৌর বিদ্যুৎ প্রকল্প পরিচালনার ক্ষেত্রে আরপিসিএল (RPCL)-এর কোনো পূর্ব অভিজ্ঞতা নেই; এমনকি বর্তমান প্রকল্প পরিচালক কিংবা নির্বাহী পরিচালক (পরিকল্পনা ও উন্নয়ন)-এরও এ বিষয়ে কোনো অভিজ্ঞতা নেই। তাই, এ ধরনের প্রকল্প সুষ্ঠুভাবে বাস্তবায়নের জন্য একজন অভিজ্ঞ পরামর্শকের ভূমিকা অত্যন্ত গুরুত্বপূর্ণ।

অন্যদিকে, সৌর প্রকল্পের ভারতীয় ইপিসি ঠিকাদার প্রতিষ্ঠানটি দীর্ঘদিন ধরে দুটি বড় ব্যাচিং প্ল্যান্ট, জনবল, শ্রমিক, নির্মাণসামগ্রী এবং অন্যান্য সম্পদ নিয়ে অপেক্ষমাণ অবস্থায় রয়েছে। সংশ্লিষ্টদের দাবি, কাজ বন্ধ থাকলেও এসব সম্পদ রক্ষণাবেক্ষণ ও জনবল সংরক্ষণে প্রতিদিন উল্লেখযোগ্য আর্থিক ব্যয় বহন করতে হচ্ছে।

ট্রান্সমিশন লাইনের প্রকল্পটিও ক্ষতিগ্রস্ত হয়েছে এবং দীর্ঘসময় ধরে প্রকল্পের কাজ বন্ধ থাকায় তারা টাওয়ারের উপকরণগুলোকে চুরি থেকে রক্ষা করতে হিমশিম খাচ্ছিল। প্রকল্প বাস্তবায়নের জন্য আমদানি করা সামগ্রীগুলো দীর্ঘদিন ধরে অব্যবহৃত অবস্থায় পড়ে রয়েছে এবং সেগুলো চুরি ও মানের অবক্ষয়ের ঝুঁকির মধ্যে রয়েছে।

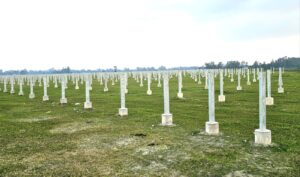

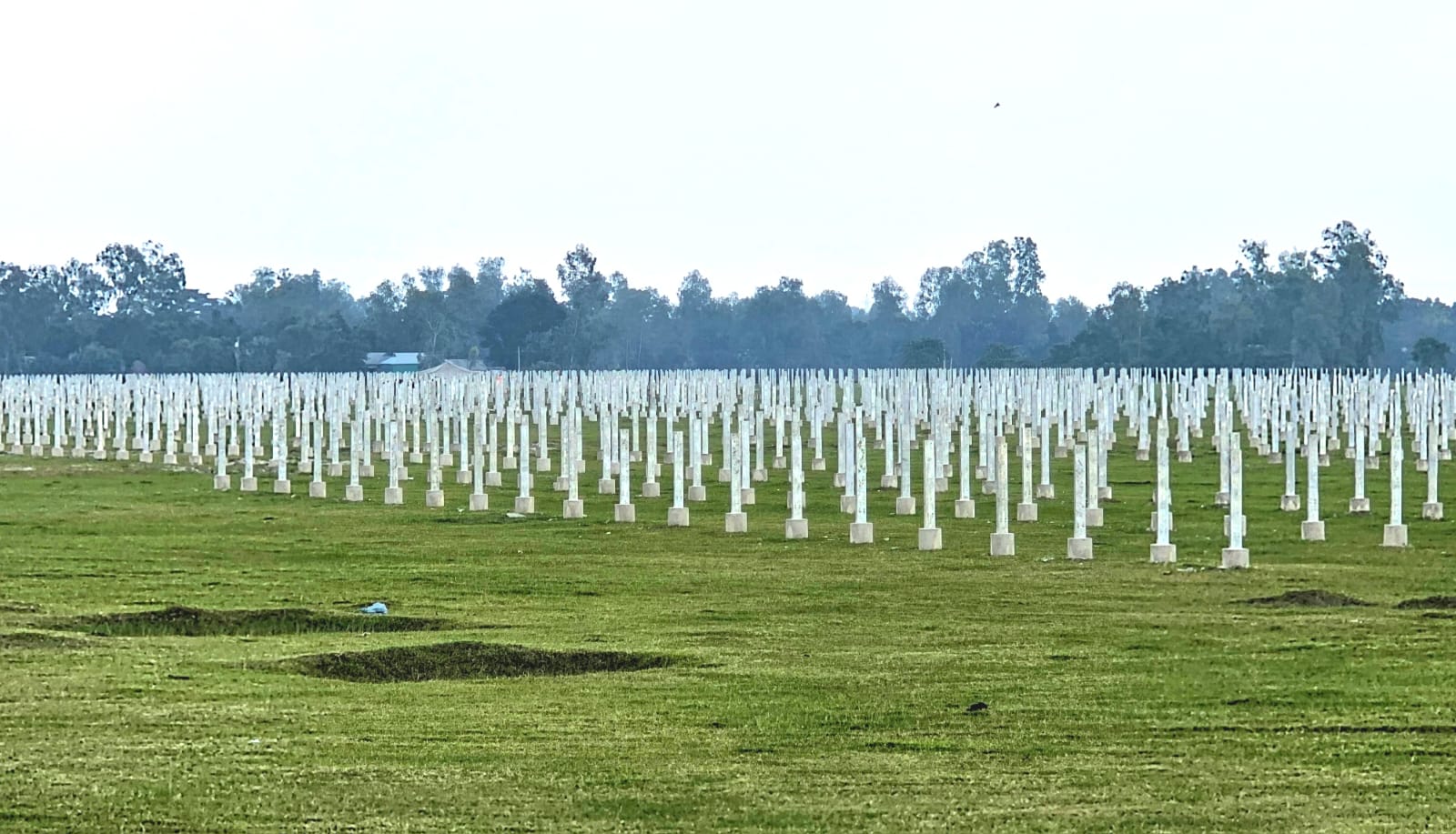

রোববার সরেজমিনে গেলে দেখা যায়- বন্ধ হওয়ার আগেই কাজের বড় একটি অংশ শেষ হয়ে গিয়েছিল। চরাঞ্চলকে নদীভাঙন থেকে রক্ষা করতে আরসিসি ব্লক বসানো, মাটি ভরাট, সৌর প্যানেলের ফ্রেম তৈরি এবং উৎপাদিত বিদ্যুৎ সরবরাহের জন্য টাঙ্গাইলের ঘাটাইল গ্রিড উপকেন্দ্র পর্যন্ত ৪৭ কিলোমিটার দীর্ঘ ১৩২ কেভি সঞ্চালন লাইনের কাজ শেষ পর্যায়ে ছিল। এখন শুধু চূড়ান্ত পর্যায়ের কাজ শেষ করে উৎপাদনে যাওয়ার অপেক্ষা।

বিদ্যুৎ কেন্দ্রটির একটি বিশেষ মানবিক ও পরিবেশগত দিক রয়েছে। প্রকল্পের জন্য জমি অধিগ্রহণের পর ২৪১টি নদীভাঙন কবলিত ভূমিহীন পরিবারকে পরিকল্পিত আবাসন প্রকল্পে মানসম্মত পাকা বাড়ি তৈরি করে পুনর্বাসিত করার কাজ চলমান রয়েছে। প্রকল্প এলাকায় পুনর্বাসন কার্যক্রমও এখনও সম্পূর্ণ হয়নি যা আরপিসিএল ভিন্ন একটি প্রকল্পের মাধ্যমে নিজস্ব অর্থায়নে দেশীয় প্রতিষ্ঠান দ্বারা করছে।

যেখানে প্রাথমিক বিদ্যালয়, স্বাস্থ্যকেন্দ্র, বাজার, মসজিদ ও কবরস্থানের সুযোগ-সুবিধা তৈরি করা হবে।

পাশাপাশি এটি একটি আংশিক ‘কৃষি-সৌর’ (Agrivoltaic) প্রকল্প-যেখানে সৌর প্যানেলের নিচে হলুদ, আদা ও কাঁচামরিচ চাষের পরিকল্পনা রয়েছে।

তবে সরেজমিনে গিয়ে দেখা যায়- এখনো প্রকল্প এলাকাতে ২.৫১ একর জমি জুড়ে ৩২ টি পরিবার ১৮-২০টি বাড়িতে বাস করছে। তাদের মধ্যে আজিবর আকন্দের স্ত্রী মোছা: সবুরা খাতুনের সাথে কথা হয় প্রতিবেদকের। সবুরা খাতুন বলেন-“আমরা স্বামী-স্ত্রীসহ আমাদের পরিবারে ২ ছেলে, ১ মেয়ে, শ্বাশুড়ী ও এক ছেলের বউ আছে। যেখানে এখন আমরা ৪ ঘরে থাকি। সেখানে এই ৭জনের জন্য এক ঘর দিয়েছে। তাহলে আমরা কিভাবে যাবো বলেন?”

রফিকুল ইসলাম নামে স্থানীয় এক বাসিন্দা আক্ষেপ প্রকাশ করে বলেন, “একসময় এই চরে কিছুই ছিল না। বিদ্যুৎ কেন্দ্রের কল্যাণে অবহেলিত চরের চেহারা বদলে গেছে। কিন্তু কাজটা বন্ধ হয়ে থাকায় আমাদের আশাও যেন আটকে আছে। অনুমোদন যেহেতু হয়ে গেছে, আমরা চাই কাল থেকেই কাজ শুরু হোক। বিদ্যুৎ কেন্দ্র চালু হলে আমাদের অঞ্চলসহ পুরো দেশের লাভ হবে।”

জামালপুর বিজ্ঞান ও প্রযুক্তি বিশ্ববিদ্যালয়ের তড়িৎ ও ইলেকট্রনিক কৌশল (ইইই) বিভাগের চেয়ারম্যান মো. সিজার রহমান বলেন-“বাংলাদেশ সরকারের ২০৩০ সালের মধ্যে মোট বিদ্যুৎ চাহিদার অন্তত ২০% নবায়নযোগ্য জ্বালানিতে রূপান্তরের লক্ষ্যে মাদারগঞ্জ ১০০ মেগাওয়াট সোলার পাওয়ার প্ল্যান্ট তৈরির উদ্যোগ গ্রহণ করা হয়েছে। যা ঘাটাইল বিদ্যুৎ গ্রিডে যুক্ত হবে। ফলে জামালপুর, টাঙ্গাইল ও পার্শ্ববর্তী জেলাগুলোতে পিক আওয়ারে যে বিদ্যুতের ঘাটতি থাকে, তা কাটিয়ে উঠতে এটি বড় ভূমিকা রাখবে। এটি জীবাশ্ম জ্বালানির (কয়লা বা তেল) ওপর নির্ভরতা কমিয়ে পরিবেশবান্ধব ও গ্রীন এনার্জি উৎপাদনে বাংলাদেশের একটি বড় পদক্ষেপ যা প্রতি বছর বিপুল পরিমাণ কার্বন নির্গমন রোধ করবে এবং জলবায়ু পরিবর্তনের প্রভাব সহায়ক হবে। তবে এর পরিবেশগত কিছু অসুবিধা বা চ্যালেঞ্জ ও রয়েছে। আইসোলেশন পারফেক্ট না হলে গ্রিডের পাওয়ার সিস্টেমে ডিসি কারেন্ট ঢুকে যেতে পারে যেটি গ্রিড বিদ্যুতের গুণমান হ্রাস করবে। এছাড়াও ২৫ থেকে ৩০ বছর পর যখন প্ল্যান্টটির মেয়াদ শেষ হবে, তখন সোলার প্যানেল বর্জ্যে পরিণত হবে।
